第二期工程施工進度
2020.05.11
施工位置:施工範圍為一式矩形,涵蓋路段為興安路二段橫跨新興路至岩灣路101巷路段。
A.現場工程項目:
實際進度21.35%

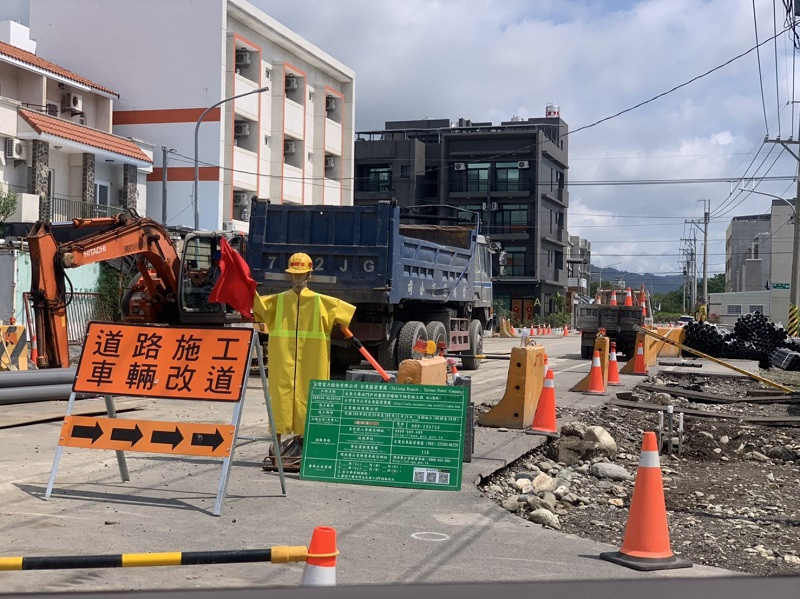

排水溝加蓋-現場狀況良好(配合台電地下化施工廠商施作)
(共同纜溝A溝施作完成、台電地下化施工廠商以進場施作)
B.預定工程項目:
水溝加蓋及待台電地下化部分先行完成
預定進度3.37%

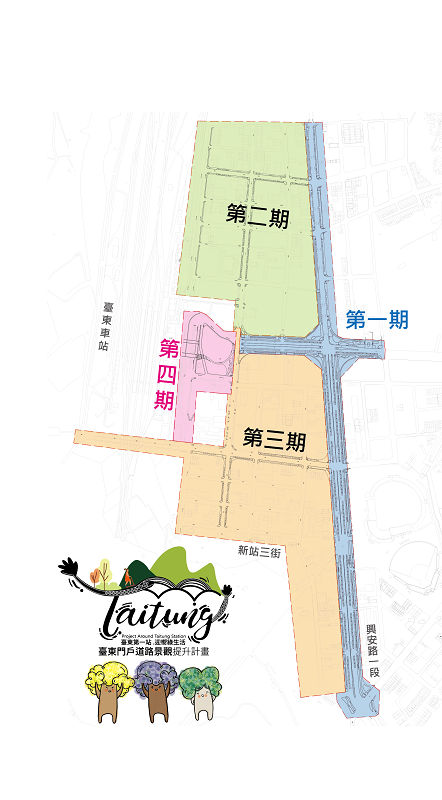

四大工程分區圖
