最新消息
第三期工程施工進度
2020.06.01

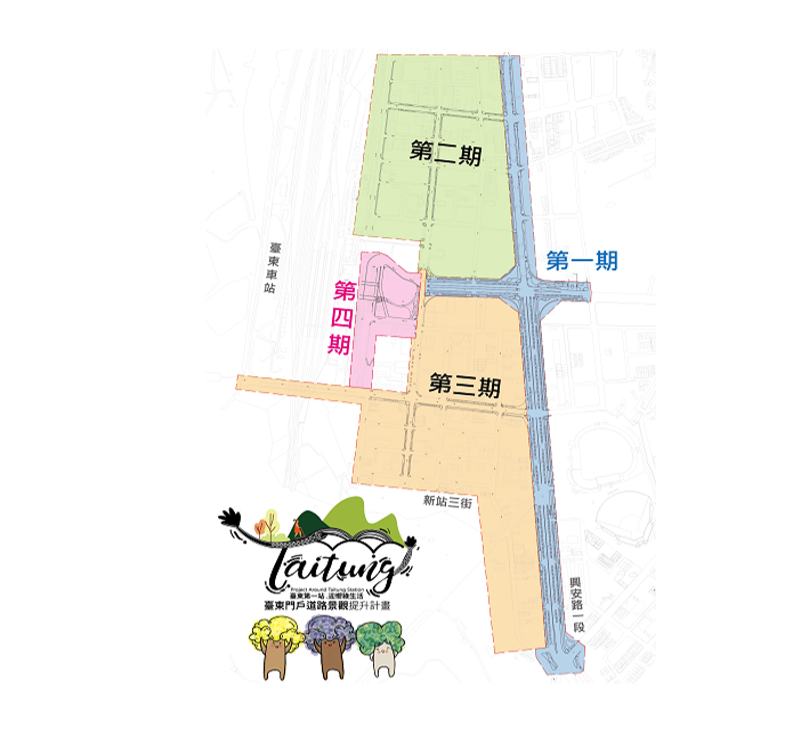

施工位置:涵蓋路段為興安路一段(頭)橫跨新興路、岩灣路101巷路段(往西),
文昌路121巷(往南),新站三街(往東),興盛路(往南),向東沿回興安路一段路段(尾)。

A.現場進度:預定進度6.44%實際進度22.13%


B.預定進度:

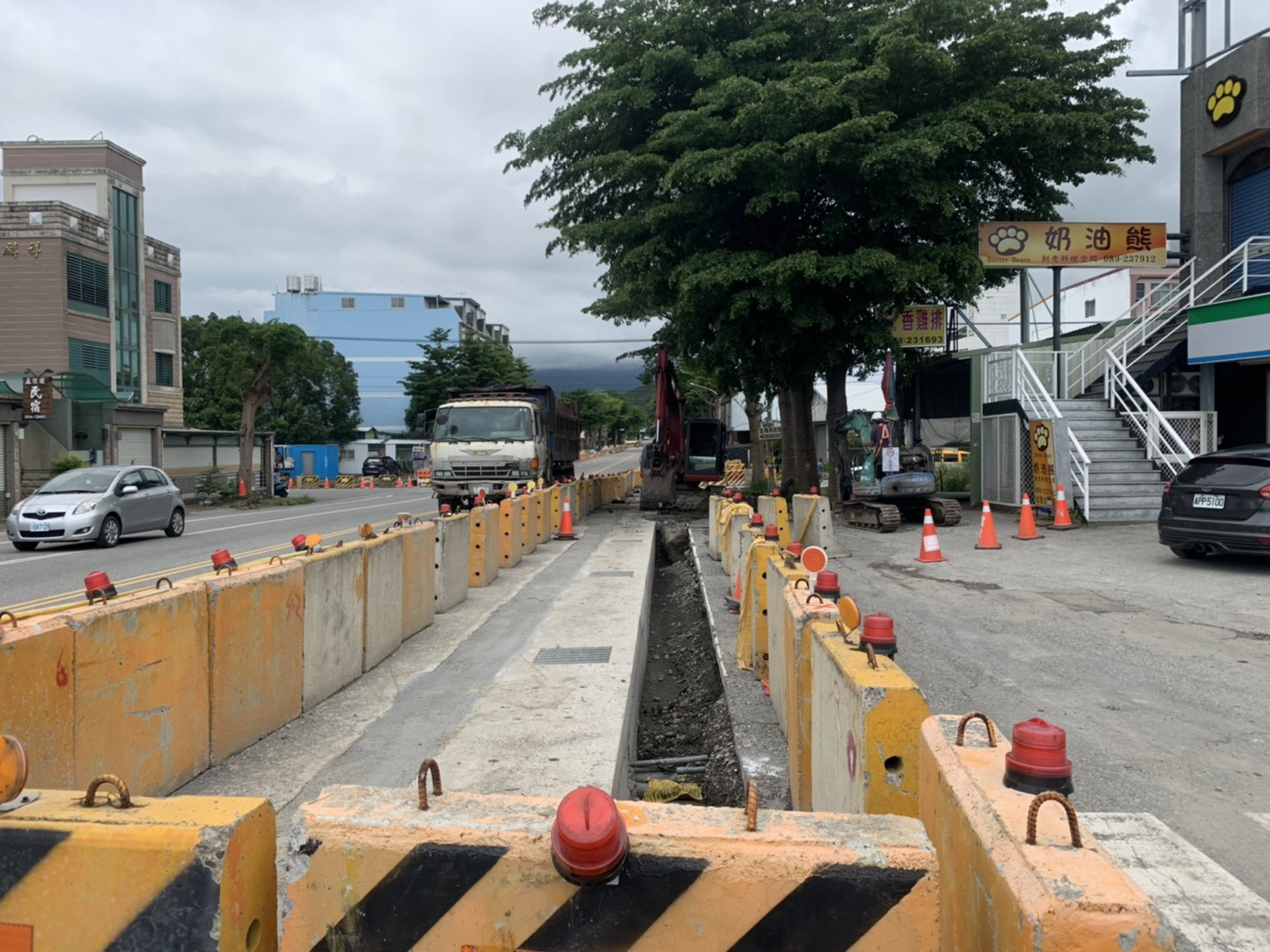

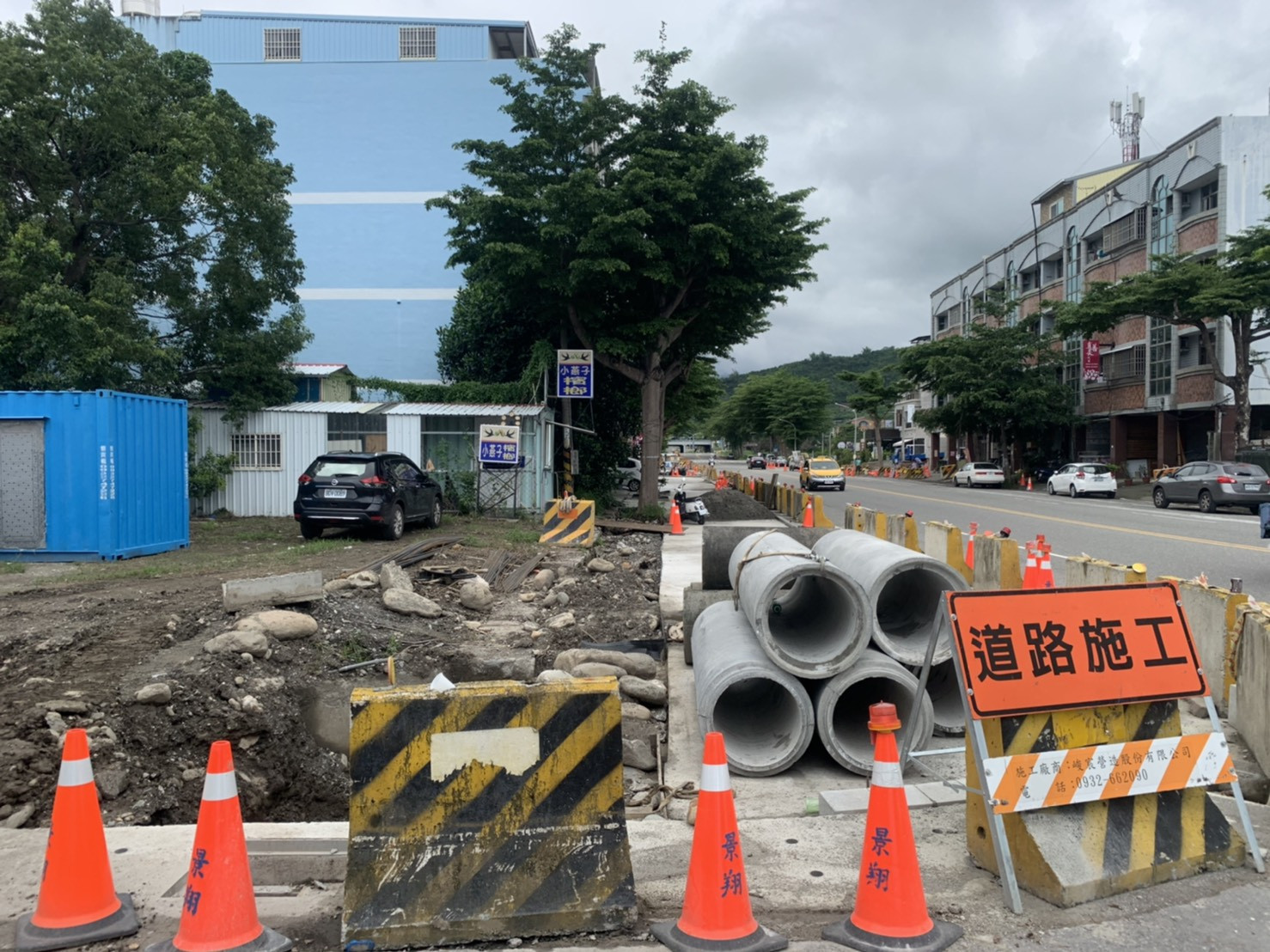

1. F-0+480~0+610(左側)排水管溝溝,Type1(W50×平均H40cm,不含蓋板)施作。

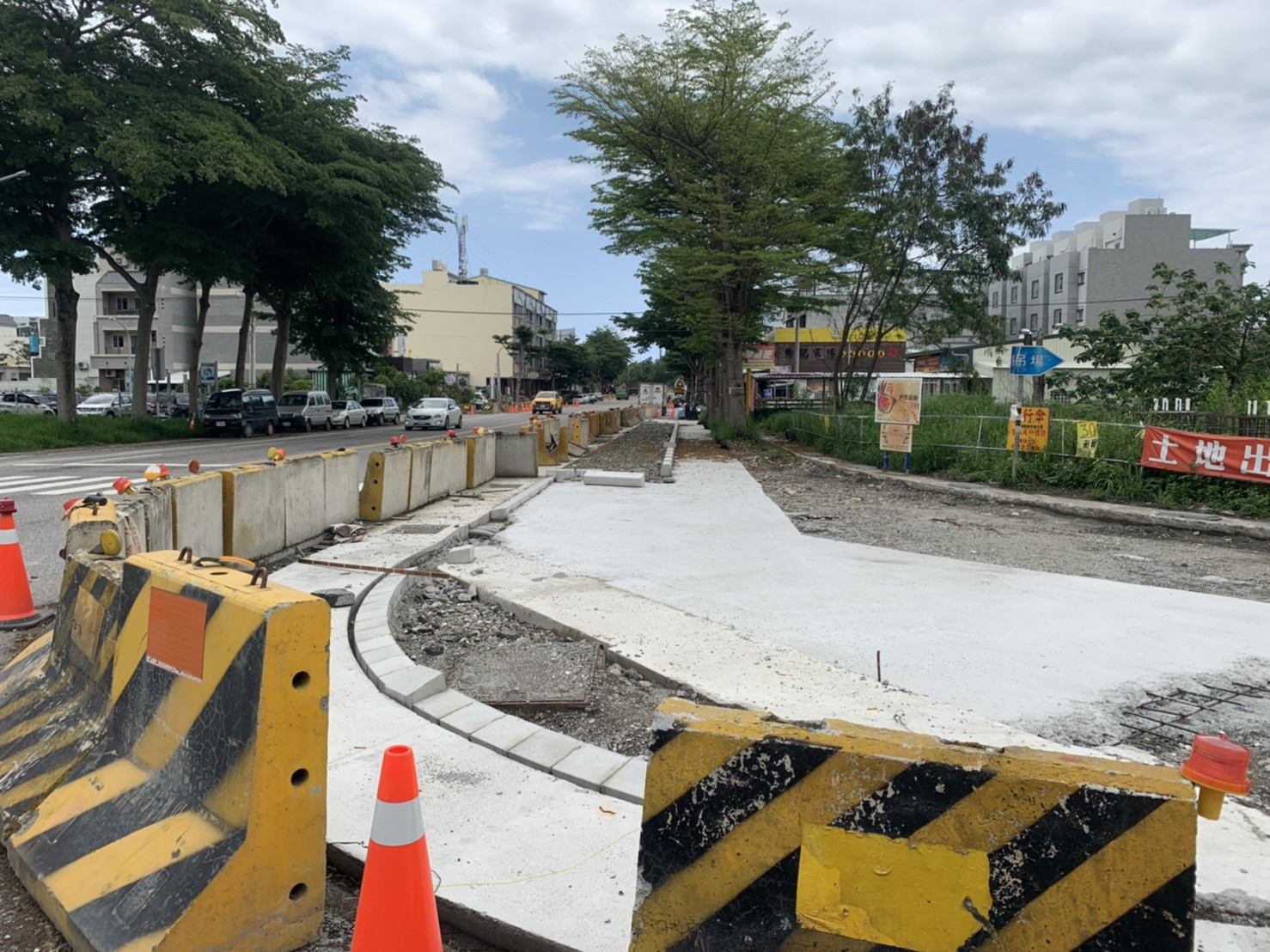

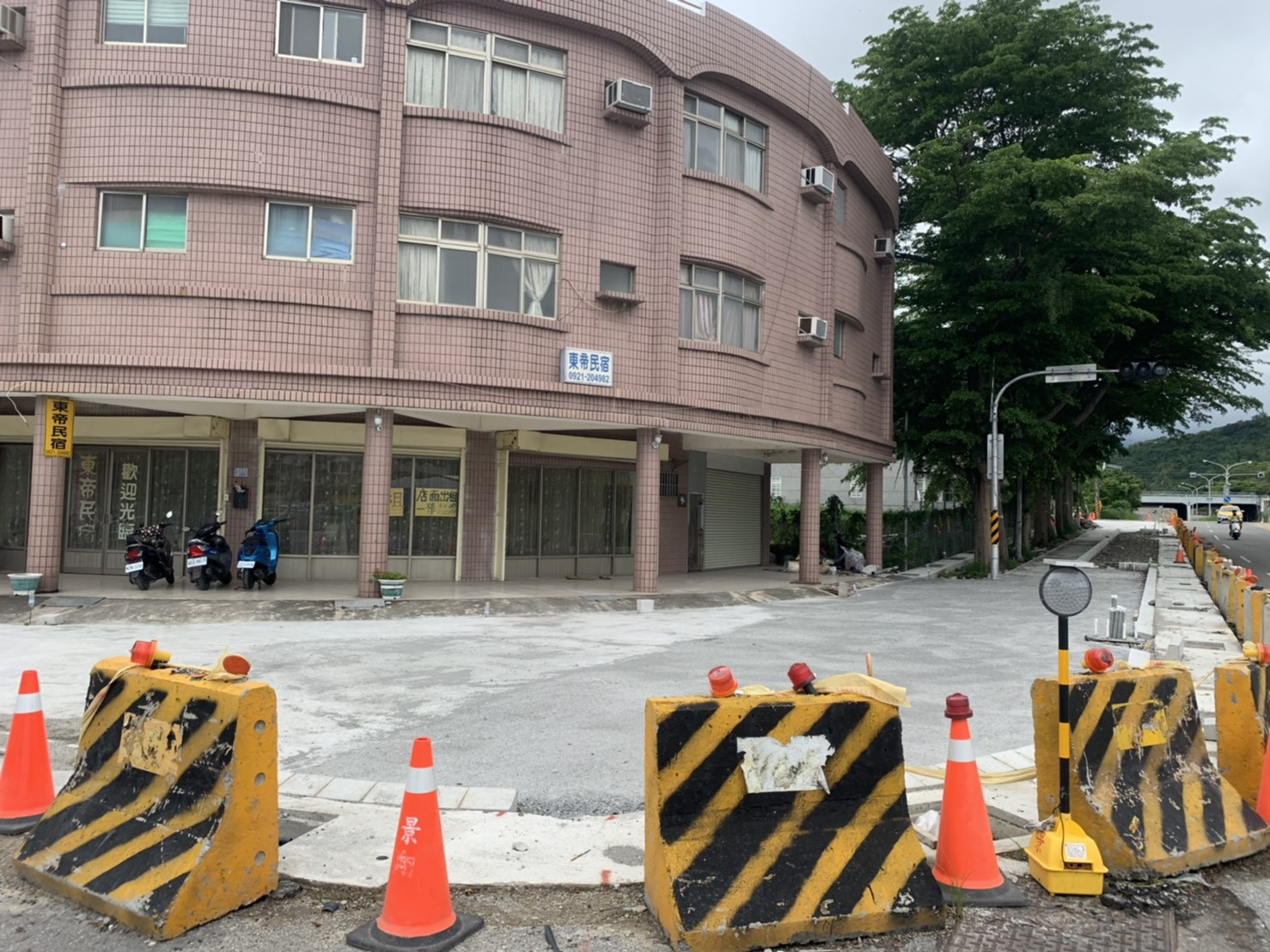

2. F-0+300~0+480(右側)斜坡路緣石施作及步道磚底層澆置。

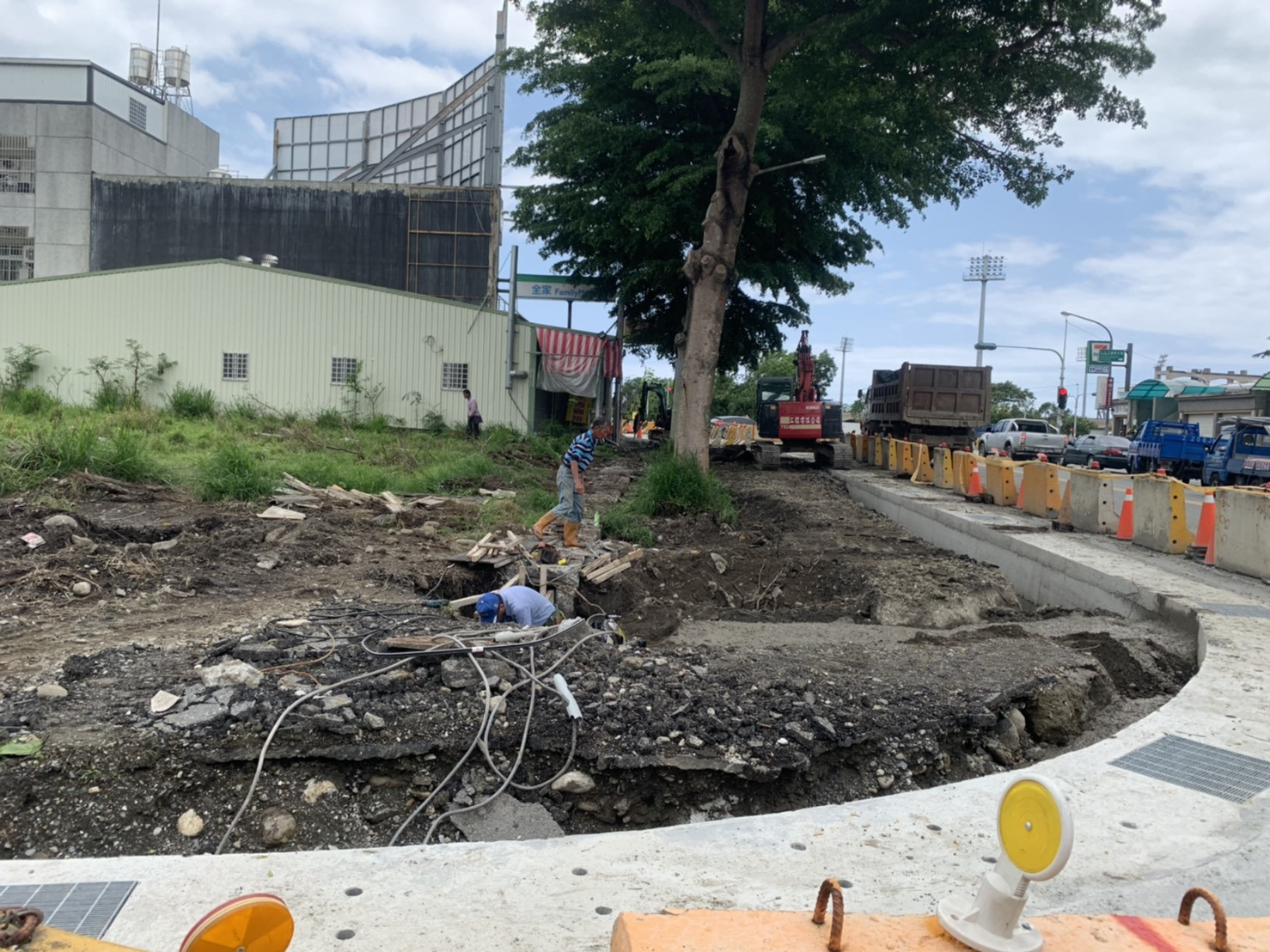

3. F-0+000~0+400共同纜溝A施作。
