最新消息

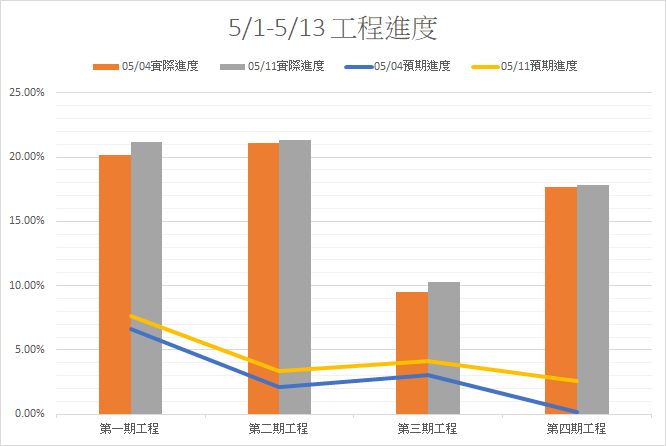

(五月上)四大工程進度總表
2020.05.11
預期進度 | 預期工程項目 | 實際進度 | 現場工程項目 | ||
5月4日 | 第一期工程 | 6.65% | 1.排水溝工程 2.各管線預埋工程 3.共同纜溝施作 4.人行道緣石施作 |
20.20% | 興安路二段路緣石及水溝施作 |
第二期工程 | 2.09% | 1.排水溝加蓋工程 | 21.09% | 排水溝加蓋-現場狀況良好(配合台電地下化施工廠商施作) 共同纜溝A溝施作完成、台電地下化施工廠商以進場施作 |
|
第三期工程 | 3.04% | 1. 導線管,共同纜溝A開挖及埋設 2. F-0+300~0+400(右側)高壓磚施作 |
9.50% | 人行道施作 | |
第四期工程 | 0.18% | 1. 鋪面混凝土基礎施工 | 17.66% | 鋪面基礎施作 | |
5月11日 | 第一期工程 | 7.60% | 1.排水溝工程 2.各管線預埋工程 3.共同纜溝施作 4.人行道緣石施作 |
21.17% | 興安路二段路緣石及水溝施 |
第二期工程 | 3.37% | 1.排水溝加蓋工程 2.預鑄混凝土,共同纜溝A開挖 |
21.35% | 排水溝加蓋-現場狀況良好(配合台電地下化施工廠商施作) 共同纜溝A溝施作完成、台電地下化施工廠商以進場施作 |
|
第三期工程 | 4.17% | 1. 導線管,共同纜溝A開挖及埋設 2. F-0+300~0+480(右側)高壓磚施作 |
10.25% | 人行道施作 | |
第四期工程 | 2.60% | 1.鋪面混凝土基礎施工 | 17.80% | 鋪面基礎施作 |
