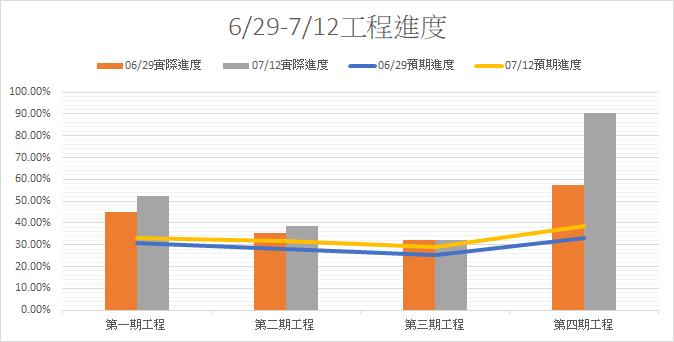

(七月下)四大工程進度總表
2020.07.21
預期進度 | 預期工程項目 | 實際進度 | ||
7月13日 | 第一期工程 | 30.80% | 1.排水溝工程 2.各管線預埋工程 3.共同纜溝施作 4.人行道緣石施作 5.高壓混凝土磚施作 6.路燈配線及吊裝 |
44.88% |
第二期工程 | 27.97% | 1.樂利路E段0+140~0+295.58(右側)高壓磚,、路緣石鋪設及路燈基礎埋設。 2.樂利路E段0+140~0+295.58(左、右側)高壓步道磚基礎開挖施作。 |
35.51% | |
第三期工程 | 25.47% | 1.F-0+480~0+610(左側)高壓步道磚鋪設施作。 2.共桿號誌基礎開挖及埋設。 |
32.08% | |
第四期工程 | 33.18% | 1.ac道路鋪築 2.標線繪製 |
57.58% | |
7月20日 | 第一期工程 | 33.18% | 1.排水溝工程 2.各管線預埋工程 3.共同纜溝施作 4.人行道緣石施作 5.高壓混凝土磚施作 6.路燈配線及吊裝 |
52.18% |
第二期工程 | 31.62% | 1.樂利路E段0+140~0+295.58(右側)高壓步道磚鋪設施作。 2.樂利路E段0+000~0+140(右側)高壓步道磚鋪設施作。 台電地下化工程持續施作中 |
38.74% | |
第三期工程 | 29.11% | 1.F-0+480~0+610(左側)高壓步道磚鋪設施作。 2.共桿號誌基礎開挖及埋設。 |
32.18% | |
第四期工程 | 38.71% | 1.座椅安裝 2.燈具安裝 |
90.18% |

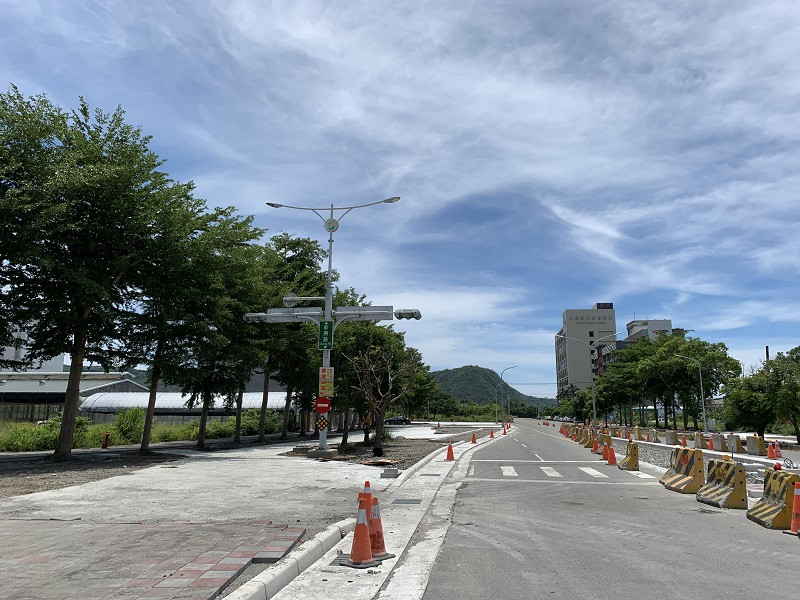

第一期工程(拍攝日期 2020.7.17)

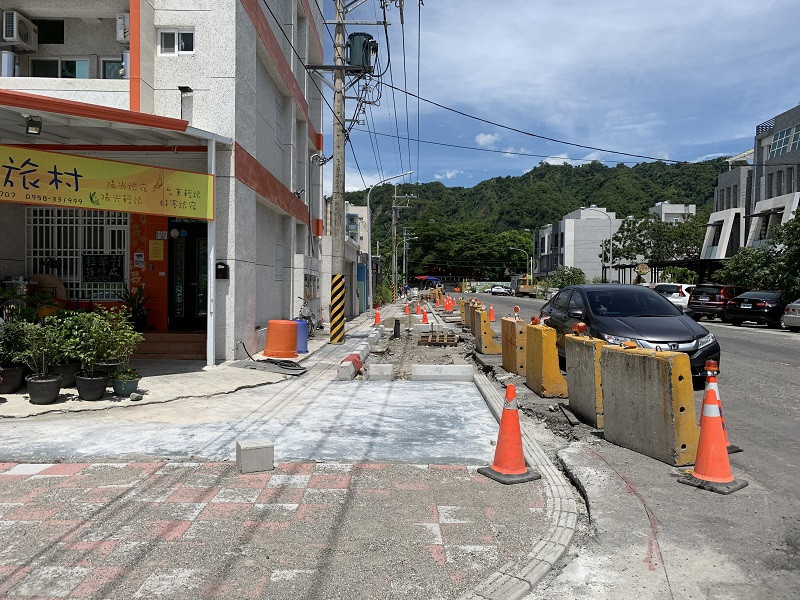

第二期工程(拍攝日期 2020.7.17)

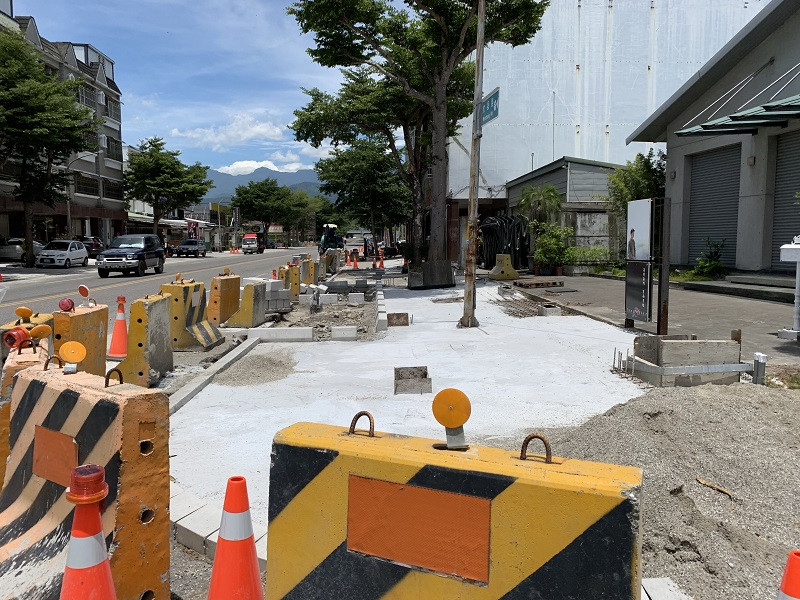

第三期工程(拍攝日期 2020.7.17)
第四期工程(拍攝日期 2020.7.17)
