(七月上)四大工程進度總表

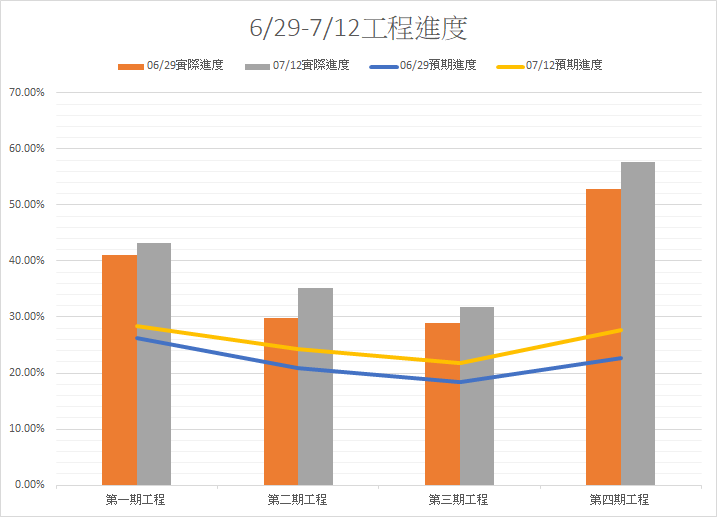

2020.07.06
預期進度 | 預期工程項目 | 實際進度 | ||
6月29日 |

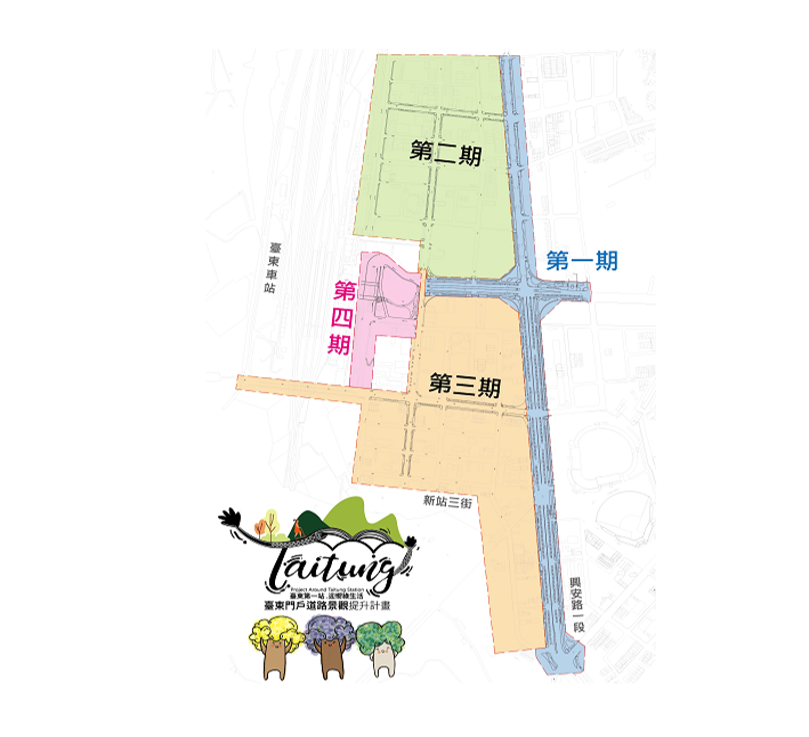

第一期 工程 |
26.19% | 1.排水溝工程 2.各管線預埋工程 3.共同纜溝施作 4.人行道緣石施作 5.高壓混凝土磚施作 6.路燈配線及吊裝 |
41.10% |
第二期 工程 |
20.96% | 1.新站路D段0+420~0+140(右側)高壓步道磚施作。 2.樂利路E段0+140~0+295.58(左右側)高壓步道磚基礎開挖施作。 3.樂利路E段0+140~0+295.58(左右側)路燈基礎埋設。 ps:台電地下化工程持續施作中 |
29.81% | |
第三期 工程 |
18.36% | 1.F-0+480~0+610(右側)高壓步道磚鋪設施作。 2.F-0+480~0+610(左側)高壓步道磚鋪設施作。 3.民安街及興盛路共同纜溝B開挖及埋設施作。 |
28.98% | |
第四期 工程 |
22.61% | 1.花崗岩步道鋪築 2.無障礙路緣石施作 |
52.80% | |
7月6日 |
第一期 工程 |
28.43% | 1.排水溝工程 2.各管線預埋工程 3.共同纜溝施作 4.人行道緣石施作 5.高壓混凝土磚施作 6.路燈配線及吊裝 |
43.16% |
第二期 工程 |
24.33% | 1.樂利路E段0+140~0+295.58(右側)路緣石及路燈基礎埋設。 2.樂利路E段0+140~0+295.58(左側)高壓步道磚基礎開挖施作 |
35.23% | |
第三期 工程 |
21.82% | 1.F-0+480~0+610(左側)高壓步道磚鋪設施作。 2.民安街及興盛路共同纜溝B開挖及埋設施作。 3.共桿號誌基礎開挖及埋設。 |
31.73% | |
第四期 工程 |
27.64% | 1.花崗岩步道鋪築 2.無障礙路緣石施作 |
57.58% |

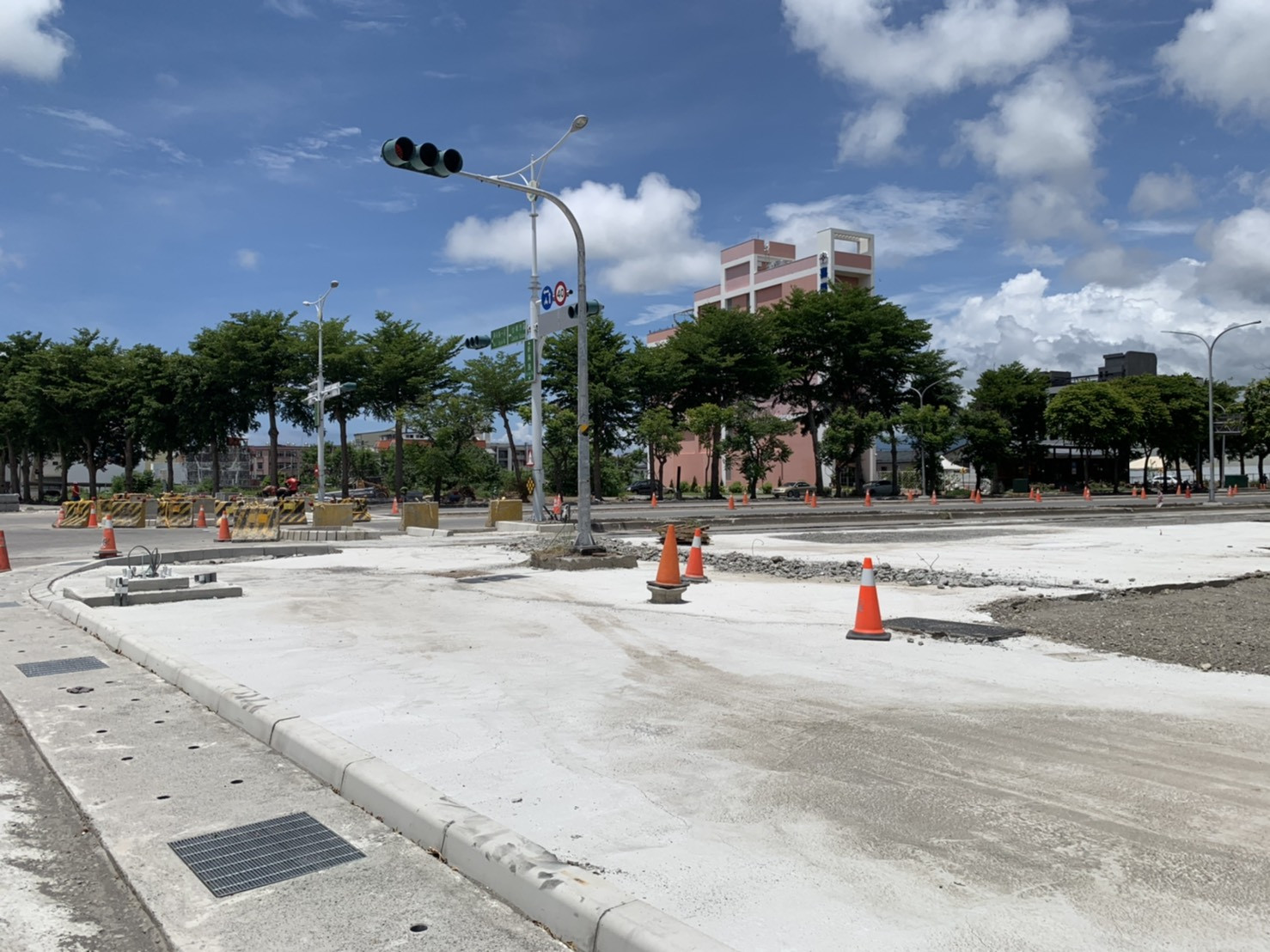

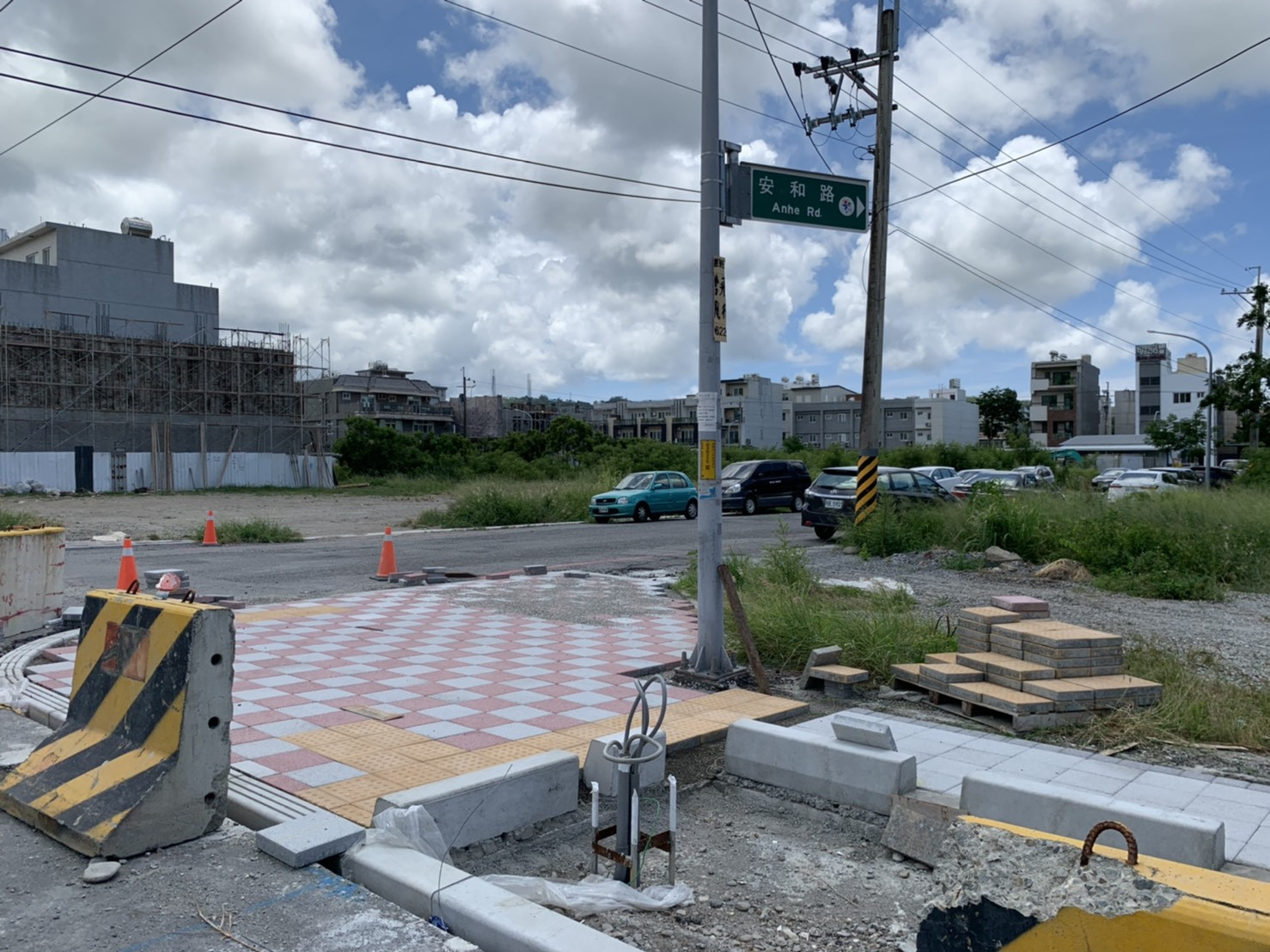

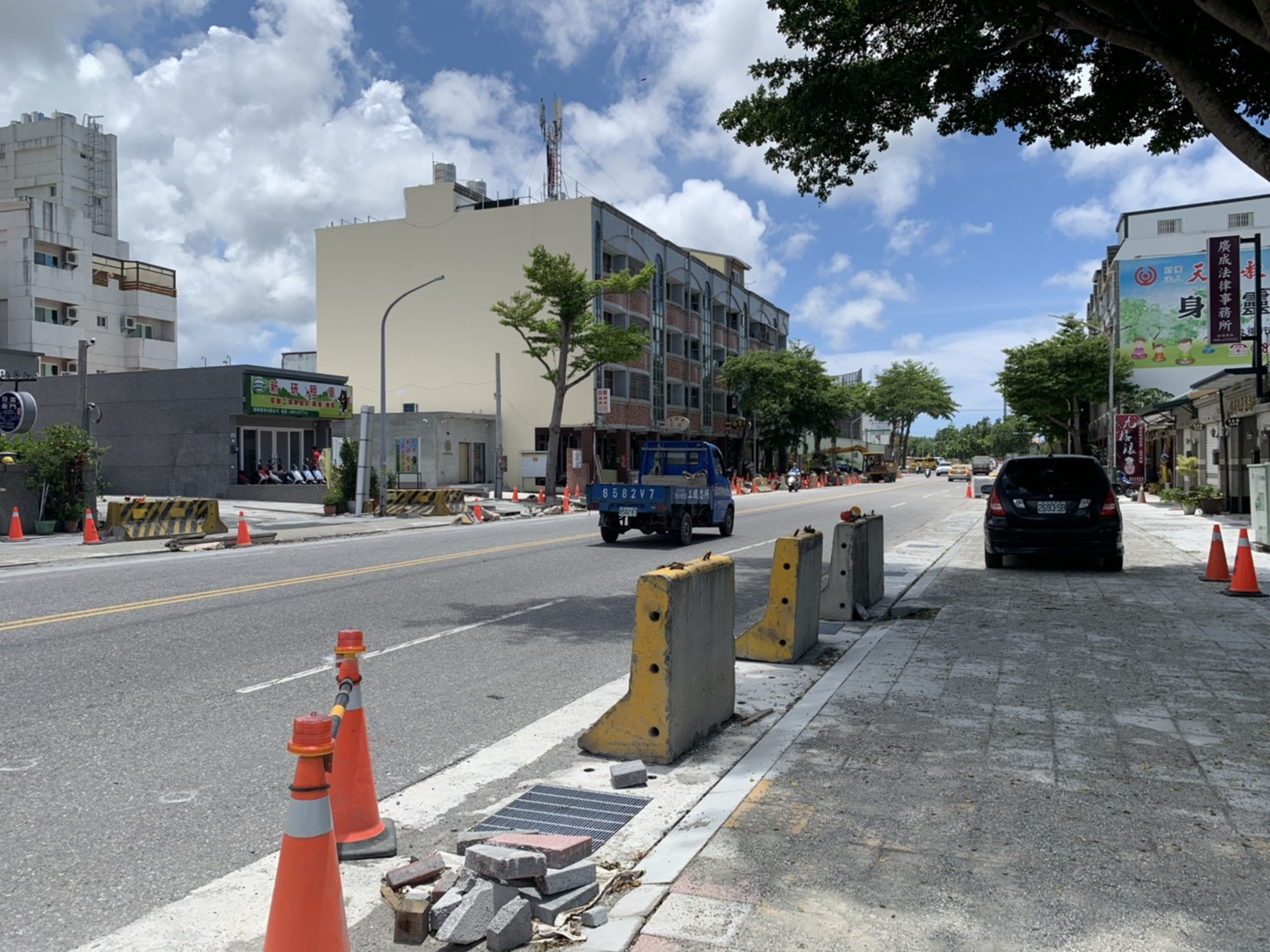

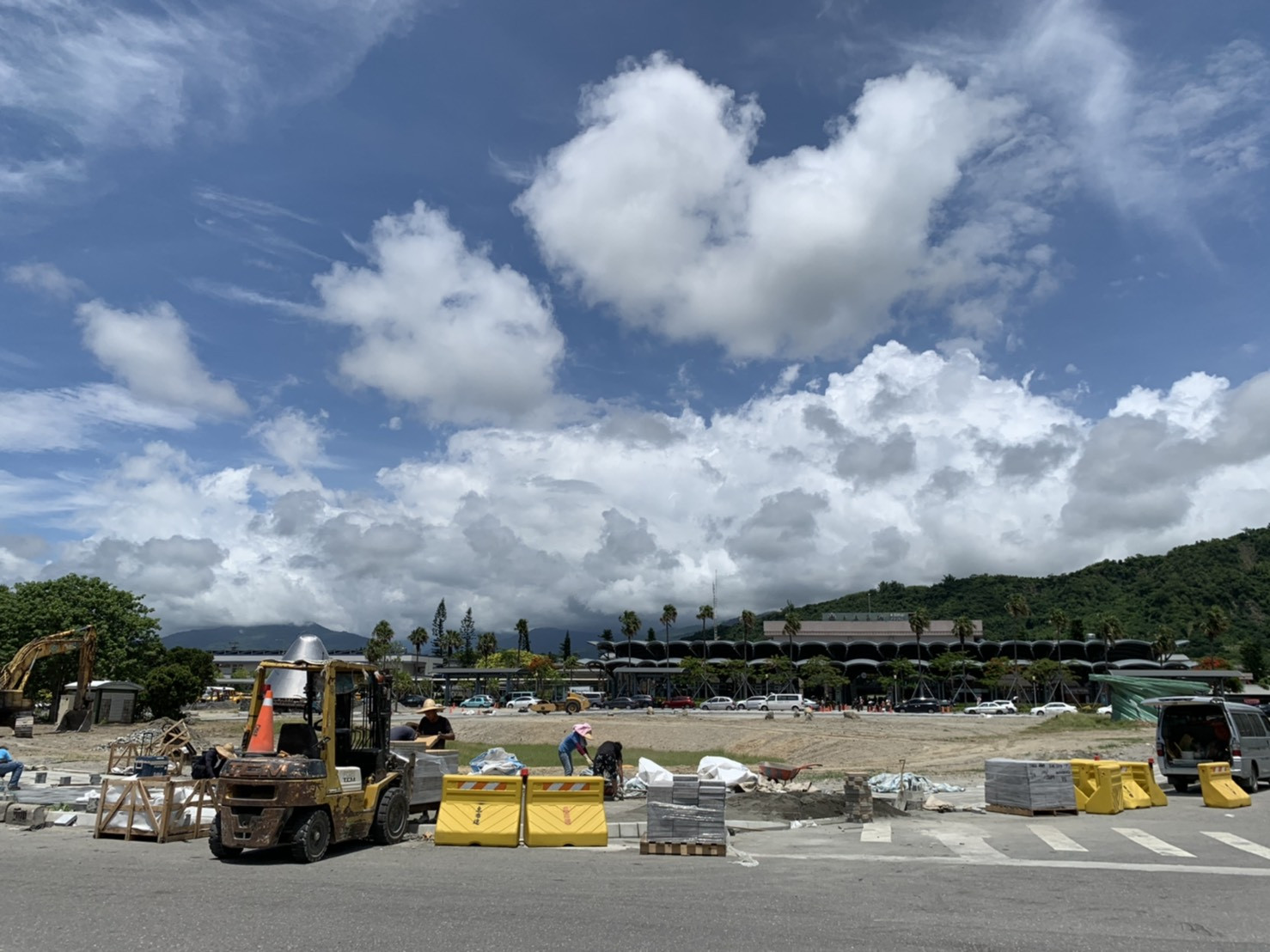

第一期工程(拍攝日期 2020.7.3)
第二期工程(拍攝日期 2020.7.3)
第三期工程(拍攝日期 2020.7.3)
第四期工程(拍攝日期 2020.7.3)
