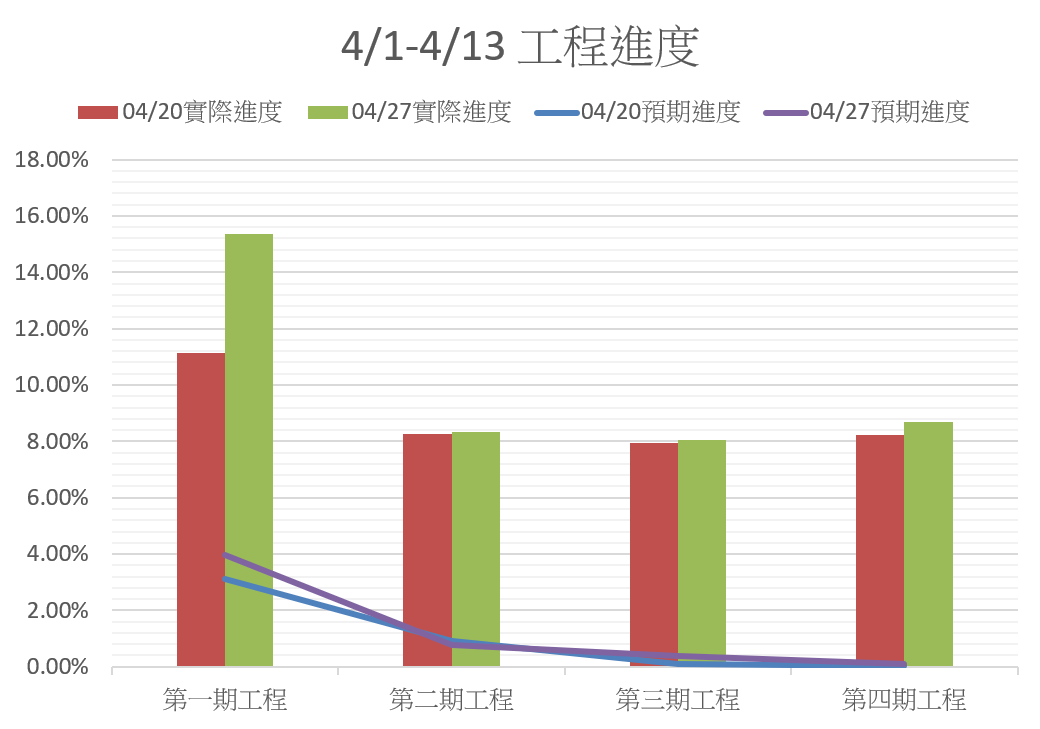

最新消息
(四月上)四大工程進度總表
2020.04.13
4月6日 |
第一期工程 | 3.13% |
1.排水溝工程
|
11.12% | 興安路一、二段排水溝施作 |
第二期工程 | 0.90% |
1.排水管溝,既有排水溝加蓋 (溝內寬30,不含蓋板)
3.預鑄混凝土,共同纜溝手孔開挖及埋設 |
8.25% | 排水溝加蓋,水溝清淤施作 | |
第三期工程 | 0.09% |
1.排水管溝,既有排水溝清淤
|
7.94% | 排水溝施作 | |
第四期工程 | 0.03% |
1.抿石子路面
|
8.21% | 鋪面基礎施作 | |
4月13日 | 第一期工程 | 3.95% |
1.排水溝工程
|
15.37% | 興安路一段排水溝施作 |
第二期工程 | 0.76% |
1.新站路步道挖除高壓步道磚開挖
|
8.34% | 排水溝加蓋,水溝清淤施作 | |
第三期工程 | 0.39% |
1. 導線管,共同纜溝A開挖及埋設
|
8.03% | 排水溝施作 | |
第四期工程 | 0.09% |
1.抿石子路面
|
8.68% | 鋪面基礎施作 |
