最新消息

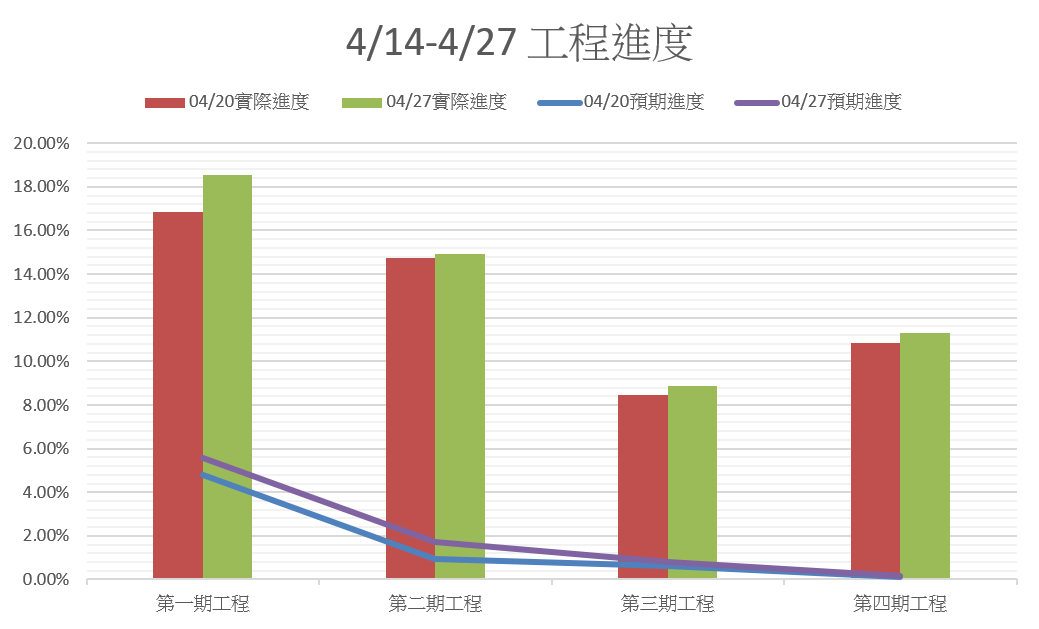

(四月下)四大工程進度總表
2020.04.27
預期進度 | 預期工程項目 | 實際進度 | 現場工程項目 | ||
4月20日 | 第一期工程 | 4.77% |
1.排水溝工程
|
16.85% | 興安路一段排水溝施作 |
第二期工程 | 0.94% |
1.排水溝加蓋工程
|
14.72% | 排水溝加蓋、共同纜溝施作 | |
第三期工程 | 0.62% |
1. 導線管,共同纜溝A開挖及埋設
|
8.45% | 排水溝施作 | |
第四期工程 | 0.13% |
1.鋪面現行放樣
|
10.82% | 鋪面基礎施作 | |
4月27日 | 第一期工程 | 5.58% |
1.排水溝工程
|
18.52% | 興安路一段排水溝施作 |
第二期工程 | 1.72% |
1.排水溝加蓋工程
|
14.92% | 排水溝加蓋、共同纜溝施 (台電地下化施工廠商,5月1日進場施作) |
|
第三期工程 | 0.81% |
1. 導線管,共同纜溝A開挖及埋設
|
8.85% | 排水溝施作 | |
第四期工程 | 0.16% |
1.鋪面現行放樣
|
11.32% | 鋪面基礎施作 |
